Foto Mateo Levak

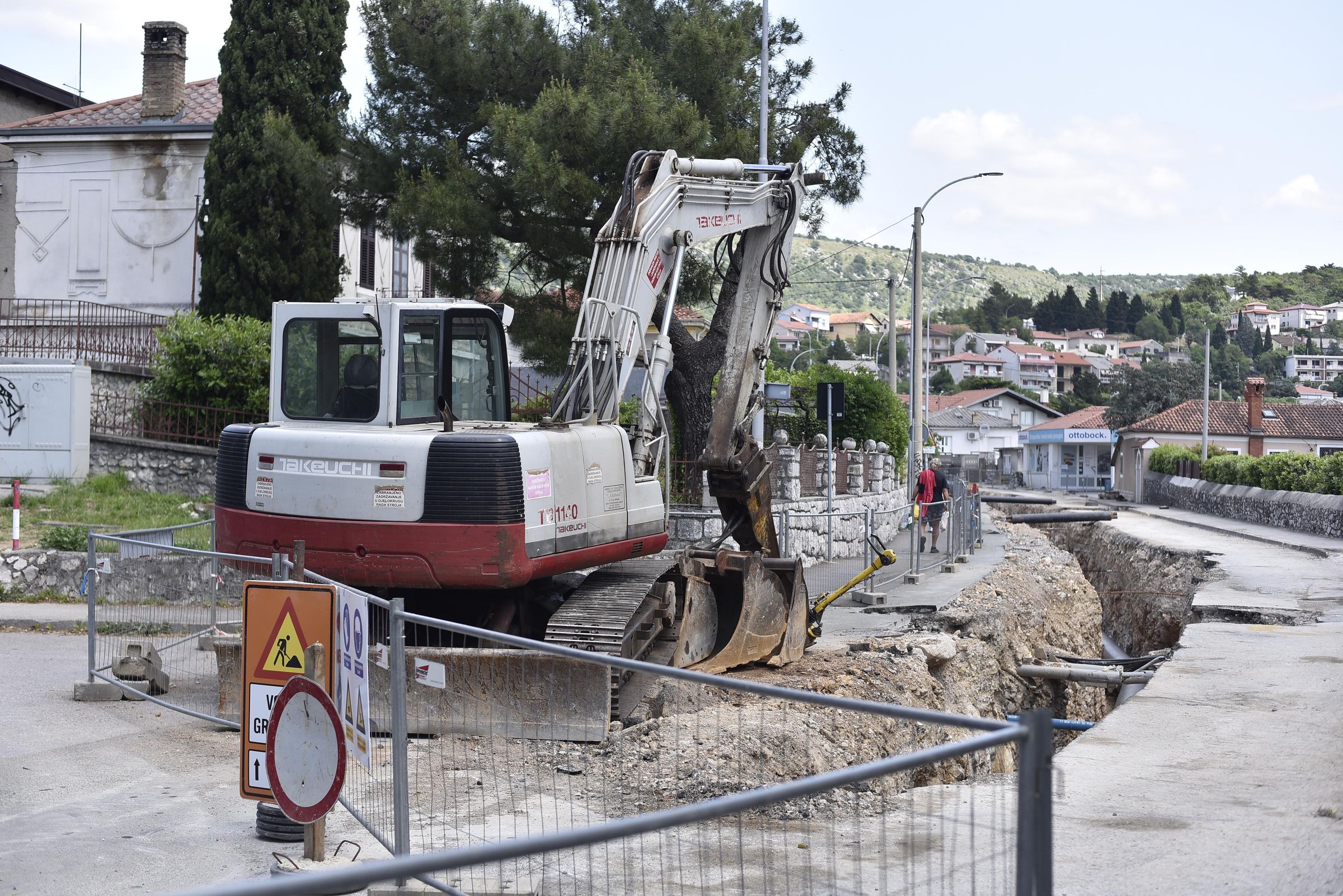

Rok je s 25. svibnja već pomaknut na petak, 16. lipnja, da bi danas iz Energa objavili kako će biti završeni "za desetak dana"
povezane vijesti
Završetak radova na prvom dijelu izgradnje spojnog toplovoda Gornja vežica – Vojak, u Ulici Tome Strižića, zbog kojih je ova ulica već duže od dva mjeseca zatvorena za promet, uzrokujući gužve i zastoje u prometu na području Sušaka i Vežice, još je jednom prolongiran, za dodatnih deset dana, objavljeno je u petak iz Energa.
Radovi u Strižićevoj trebali su, prema prvobitnom planu, biti završeni do 25. svibnja, no rok je bio pomaknut na petak, 16. lipnja, da bi jučer iz Energa objavili kako će biti završeni »za desetak dana«.
Dukićeva i Petrovićeva

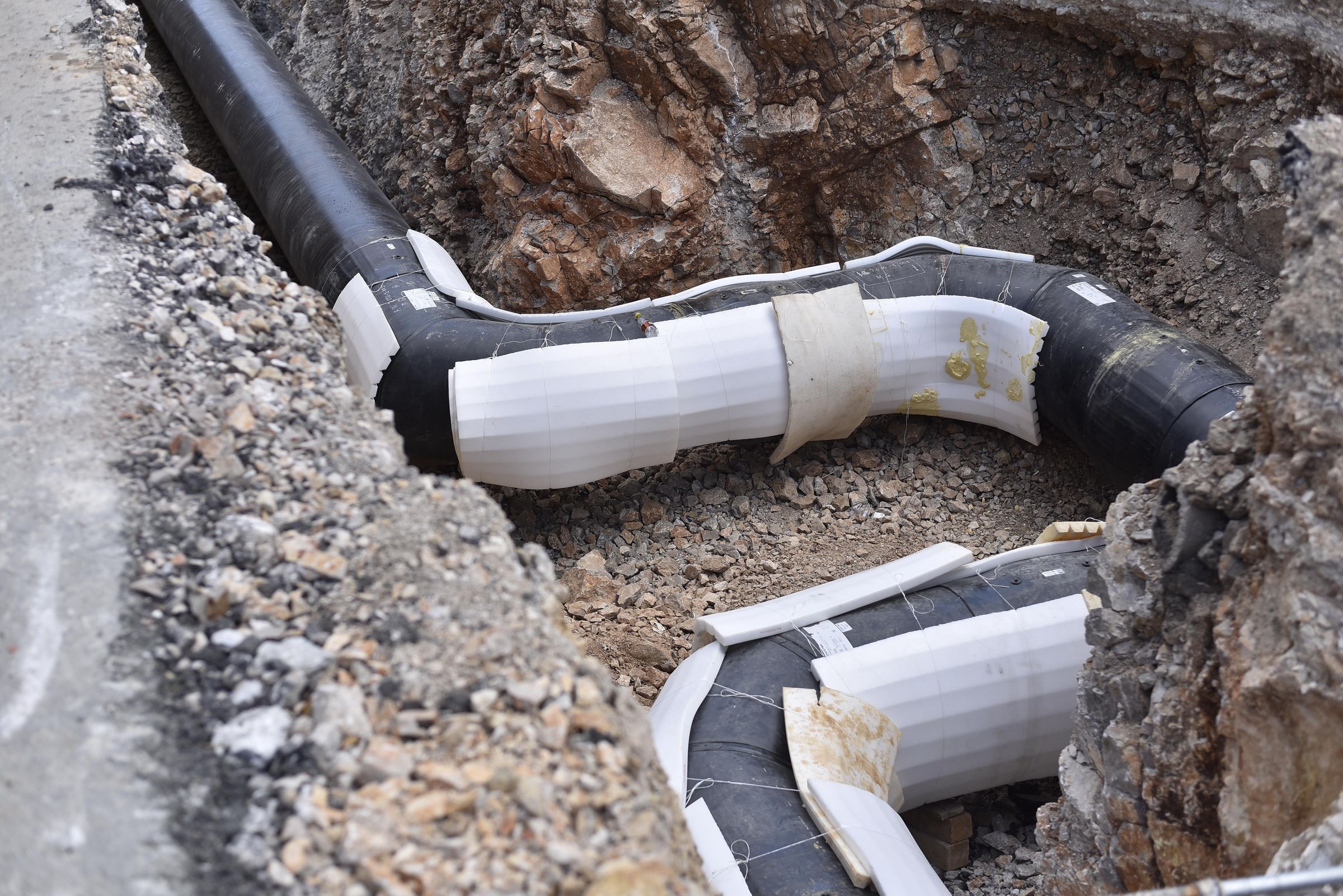

– S obzirom na to da zatečeno stanje s instalacijama na terenu nije bilo u skladu s projektnom dokumentacijom, termin završetka radova produljen je za desetak dana.
Usprkos ovim novonastalim okolnostima, projekt obnove toplinarstva u Rijeci odvija se uz ulaganje maksimalnih napora kako bi se sve planirane aktivnosti izvršile u najkraćem mogućem roku.
Po završetku radova u Ulici Tome Strižića bit će ponovo uspostavljen neometani promet, nakon čega se područje zahvata na izgradnji spojnog toplovoda nastavlja u ulicama Vjekoslava Dukića i Ratka Petrovića.
Sukladno odobrenom prometnom rješenju promet će se na novoj dionici odvijati naizmjenično i bit će reguliran semaforima. Rok za izvođenje radova je 60 dana.
Podsjećamo, u Rijeci se obnavlja 7,9 km toplovoda te gradi novih 2,5 km spojnih toplovoda, u sklopu projekta »Obnova toplinarstva grada Rijeke« koji za cilj ima povećanje energetske učinkovitosti toplinskog sustava i pouzdanosti opskrbe toplinskom energijom.
Građanima zahvaljujemo na strpljenju i razumijevanju, te upućujemo da sve dodatne informacije o projektu mogu saznati na mrežnim stranicama Energa i na službenim stranicama projekta www.energotoplinarstvo.com, stoji u objavi Energa koju potpisuje direktor Marko Križanec.
Izgradnja rotora
Energu smo poslali upit o prometnom režimu u ulicama Vjekoslava Dukića i Ratka Petrovića za vrijeme trajanja radova, na što nam je objašnjeno kako u tim ulicama neće biti potpunog zatvaranja zbog izvođenja radova, već će se promet odvijati naizmjence, jednim prometnim trakom, uz privremenu regulaciju prometa semaforima.
Po završetku Energovih radova Ulica Tome Strižića najvjerojatnije će tek kraće vrijeme biti otvorena za promet u punom profilu, jer se već u srpnju očekuje početak radova na izgradnji kružnog raskrižja na skretanju iz Strižićeve prema Dukićevoj ulici, odnosno prema Sveučišnom kampusu i KBC-u Sušak.
Strižićeva će tijekom tih radova ili ponovo biti zatvorena za promet ili će se promet odvijati uz posebnu regulaciju. Izgradnja kružnog toka obuhvatit će i rekonstrukciju cesta i priključaka, odnosno proširenje Dukićeve ulice za jedan prometni trak te manja proširenja Strižićeve ulice na rubnim dijelovima zahvata, rušenje jednog objekta u bivšem vlasništvu Istravina te izgradnju kružnog raskrižja s pripadajućom infrastrukturom, odnosno rekonstrukcijom oborinske odvodnje, izgradnju javne rasvjete, izgradnju DTK mreže te sanitarne i vodovodne mreže.
